15 мая энергетики «Амурских тепловых сетей» начинают ремонтную кампанию 2026 года. Главная цель предстоящих работ — повышение надежности теплоснабжения и комплексная подготовка городской инфраструктуры к стабильному прохождению будущей зимы. Всего на реализацию инвестиционной и ремонтной программ в Благовещенске, а также в пгт Прогресс и пгт Новорайчихинск ДГК направит свыше 240 миллионов рублей.
В этом году первым объектом масштабной реконструкции станет тепломагистраль № 2 в Северном микрорайоне Благовещенска. Работы здесь начнутся 15 мая и продлятся до 30 сентября, их первоочередная задача — существенное увеличение пропускной способности сетей для нужд растущего города.
Энергетики минимизировали сроки отсутствия горячей воды: ограничение продлится только до 28 мая. После этого потребителей по резервной схеме переведут на тепломагистраль № 4. Повторно подачу горячей воды на этом участке потребуется ограничить в период с 20 по 31 июля. Это вынужденная технологическая мера, без которой невозможно провести плановый ремонт уже самой резервной линии.
1 июня глубокая модернизация начнется на тепломагистрали № 1 Центрального района – точные сроки временного ограничения горячей воды на этом участке указаны в графике ниже. Эти проекты являются частью глобальной инвестиционной программы Дальневосточной генерирующей компании, стартовавшей в 2023 году. Только в текущем сезоне на обновление тепловой инфраструктуры региона будет направлено более 178 миллионов рублей.
«При планировании графика ремонтов мы учли главное — возможность переподключения жилых домов везде, где это технически выполнимо. В ходе реконструкции мы не просто меняем старые трубы, а полностью обновляем инфраструктуру: возводим новые строительные конструкции, устанавливаем подвижные и неподвижные опоры, монтируем металлоконструкции для надземной прокладки теплосети. Чтобы увеличить пропускную способность, диаметр трубопроводов будет расширен с 800 до 1 000 миллиметров. Это технологическое решение будет применено на участке тепломагистрали № 1 Центрального района протяженностью 831 метр и на участке тепломагистрали № 2 Северного микрорайона протяженностью 209 метров. Оба участка будут выполнены в двухтрубном исполнении», — рассказал главный инженер СП «Амурские тепловые сети» АО «ДГК» Сергей Громов.
Список адресов, на которых во время ремонта и реконструкции будет временно ограничена подача горячей воды.
Помимо глобальной реконструкции магистралей, в 2026 году запланирован значительный объем текущих и капитальных ремонтов. В Благовещенске одним из ключевых этапов станет капитальный ремонт изношенного участка теплосети по улице Театральной в границах улиц Амурской и Зейской. Здесь специалисты полностью заменят 174 метра трубопровода диаметром 530 миллиметров, на эти цели направят более 48 миллионов рублей.
Параллельно в поселке Прогресс энергетики отремонтируют сразу 13 участков теплотрасс. Общая протяженность этих обновленных сетей превысит 849 метров в двухтрубном исполнении, а объем финансирования составит свыше 15 миллионов рублей.
Комплексный подход к обновлению инфраструктуры позволит повысить надежность теплоснабжения для жителей Амурской области.

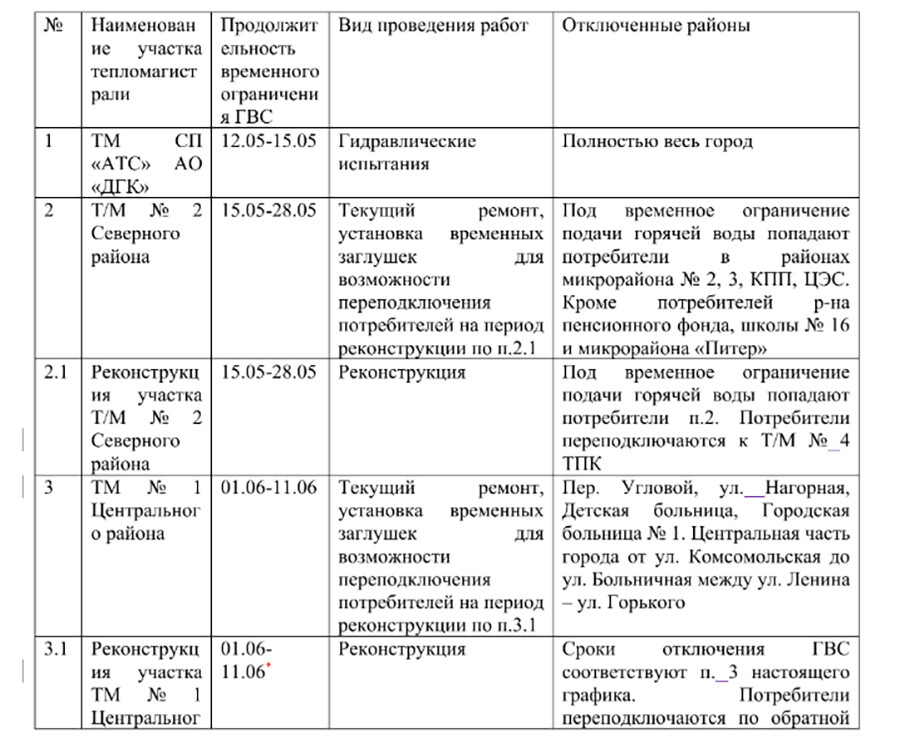

График временного ограничения подачи горячей воды в связи с проведением ремонтной кампании на тепловых сетях Благовещенска в 2026 году:
При использовании материалов активная индексируемая гиперссылка на сайт AMUR.LIFE обязательна.
