Тепломагистрали в Благовещенске обновляют ускоренными темпами, чтобы успеть к отопительному сезону (фото)

31 июля 2023, 16:56
517
0
Тепломагистрали в Благовещенске обновляют ускоренными темпами чтобы успеть к отопительному сезону фото
Фото: пресс-служба АО «ДГК»

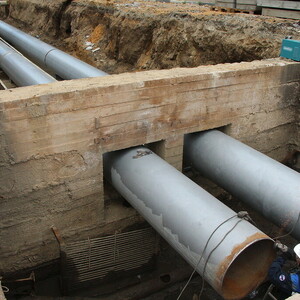

«Амурские тепловые сети» АО «ДГК» приступили к новому этапу работ в рамках большой летней ремонтной кампании в Благовещенске. На перекрестке улиц Амурская — Комсомольская уже уложили около 150 метров новых труб тепломагистрали № 1, а недалеко от Благовещенской ТЭЦ забивают сваи под будущие опоры ТМ № 2.

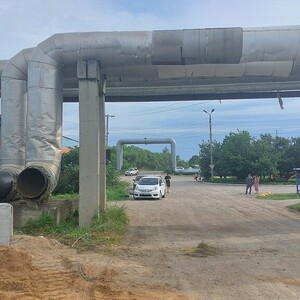

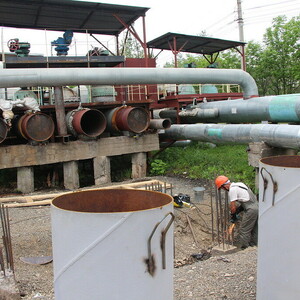

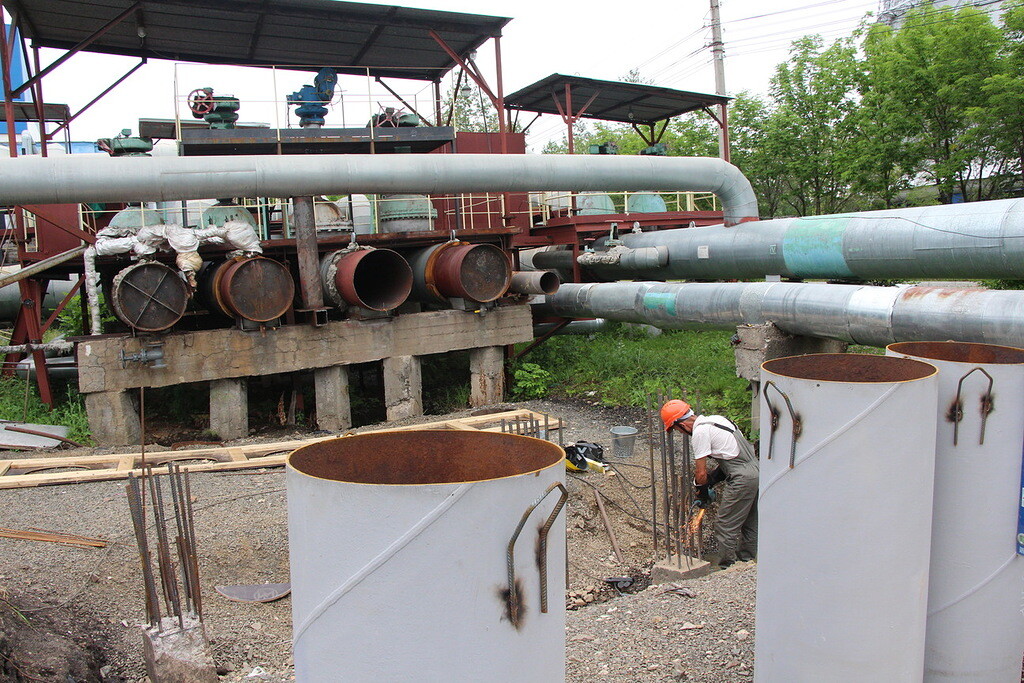

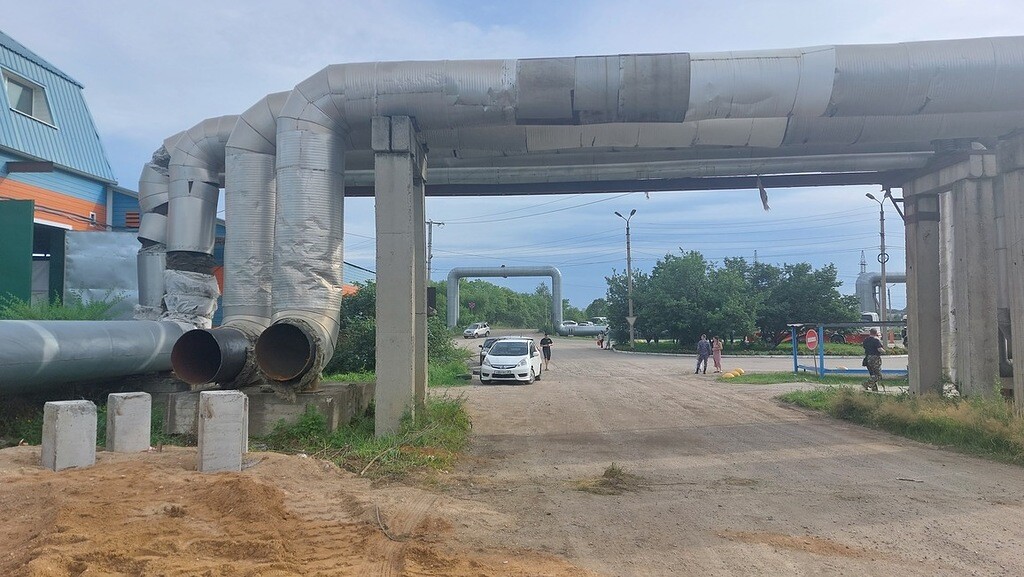

На узле «А» станции, откуда выходят все «тепловые артерии» города, продолжается реконструкция головных участков тепломагистрали № 1 Центрального района и тепломагистрали № 2 Северного района. Сложность заключается в том, что энергетикам приходится работать на действующем предприятии — крупнейшей теплоэлектростанции. Уже в ходе реализации пришлось изменять проект в строительной части.

«На участке проходит ЛЭП 110 кВ, что затрудняло применение специализированной техники в охранной зоне линий электропередачи. Приходилось оперативно принимать экспертные технические решения и вносить изменения в проектную документацию, — отмечает главный инженер СП «Амурские тепловые сети» АО «ДГК» Сергей Громов. — Подрядная организация совместно со специалистами «Амурских тепловых сетей» и проектным институтом провели эту работу. Сейчас стройка идет уже по скорректированному проекту. В процессе согласования реконструкция продолжалась. Изменения не кардинальные — изменился способ прокладки тепловых сетей. Например, пришлось отказаться от использования сваебойной машины. Была проведена экспертиза уже забитых свай. Они оказались пригодны для дальнейшего использования: необходимо усилить железобетонные конструкции, чтобы они выдержали вес новых трубопроводов с увеличенным диаметром».

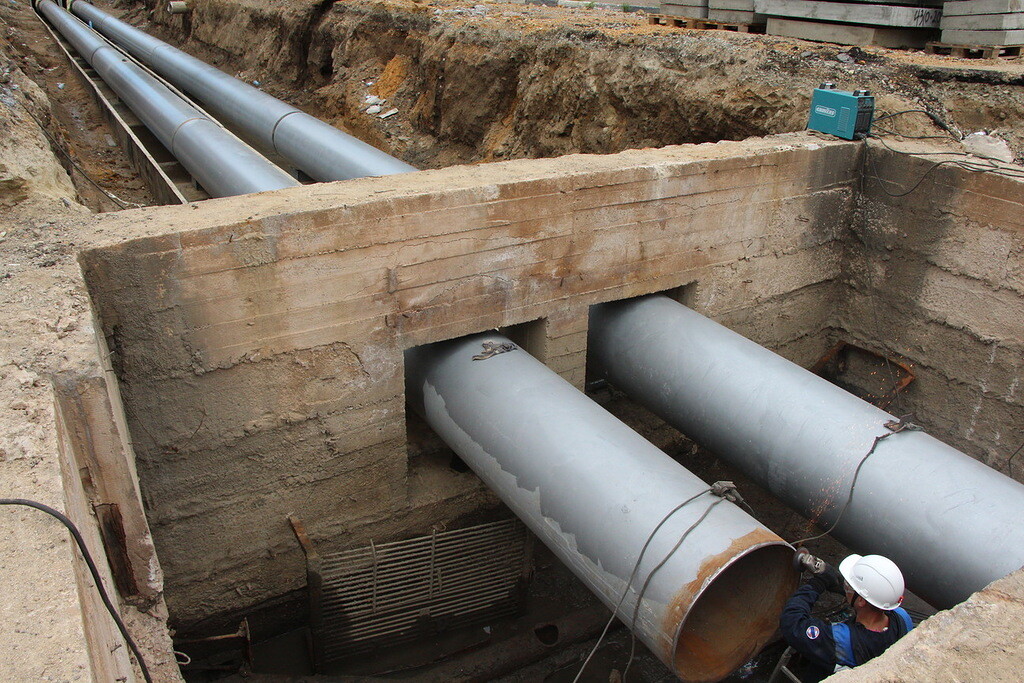

Мешают скорости реконструкции погодные условия — из-за сильных дождей приходится откачивать воду со стройплощадки. В данный момент на объекте выполняется устройство опалубки, затем начнется бетонирование. После того как бетон наберет прочность, подрядчик приступит к монтажу стальных трубопроводов.

Обновление головных участков магистральных сетей в амурской столице стартовало с 13 июня. Всего энергетики заменят 528 метров двух тепломагистралей на территории ТЭЦ и недалеко от станции: 238 метров — ТМ № 1, 290 метров — ТМ № 2. В том числе на узле «А» переложат около 300 метров труб обеих тепловых артерий. Новые теплосети будут с увеличенным диаметром — 1 000 миллиметров вместо 800.

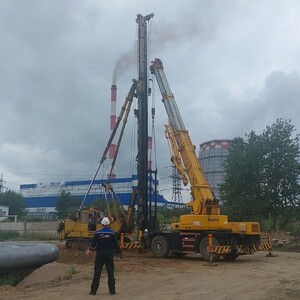

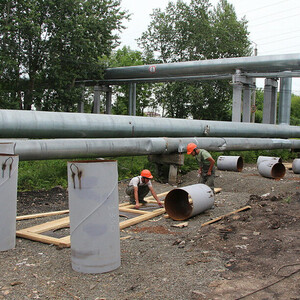

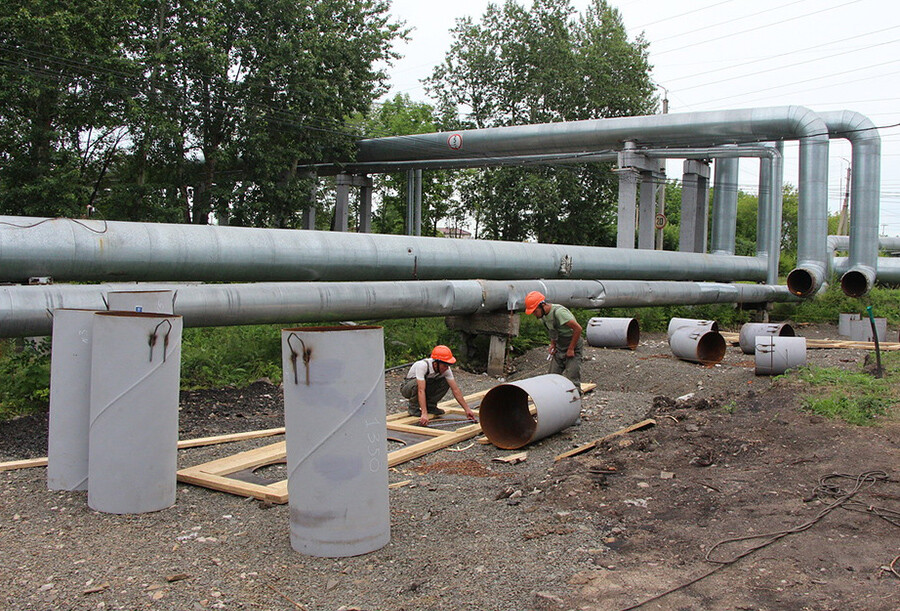

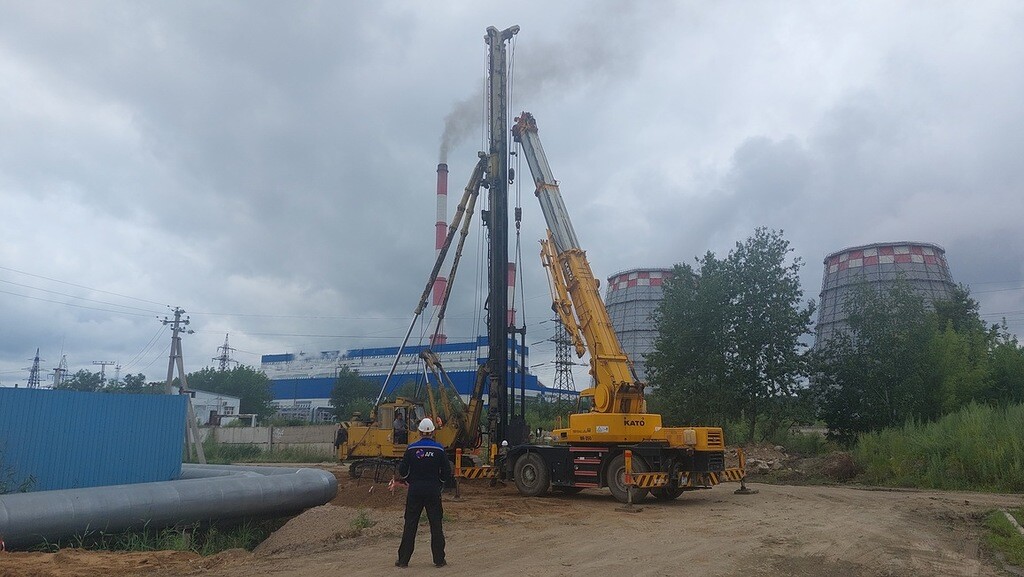

По графику идут работы по реконструкции тепломагистрали № 2 Северного района за территорией ТЭЦ по ул. Студенческой. Здесь работает сваебойная установка (копер) — идет забивка свай для новых опор. Затем подрядная организация обустроит фундаменты, чтобы разместить опоры для новых трубопроводов. Всего на этом участке переложат 230 метров труб с диаметром в 1 000 миллиметров. Перед этим были демонтированы старые коммуникации и опорные конструкции.

«Район обводненный, поэтому дополнительно пришлось произвести отсыпку территории песчаногравийной смесью. Вызывает трудности и соседство с воздушной линией 10 кВ, все работы с техникой согласовываются с сетевой организацией», — отмечает Сергей Громов.

Кстати, обновление тепломагистрали на этом участке не привело к отключению горячего водоснабжения жилых домов. В месте, где сейчас обрезаны теплосети, только несколько потребителей-промышленных предприятий. Остальные районы перезапитали от других теплотрасс – для этого работники «Амурских тепловых сетей» ранее установили заглушки. Как подчеркивают в энергокомпании, на стройплощадках используется продукция местных производителей – это теплоизоляция, сваи, бетон.

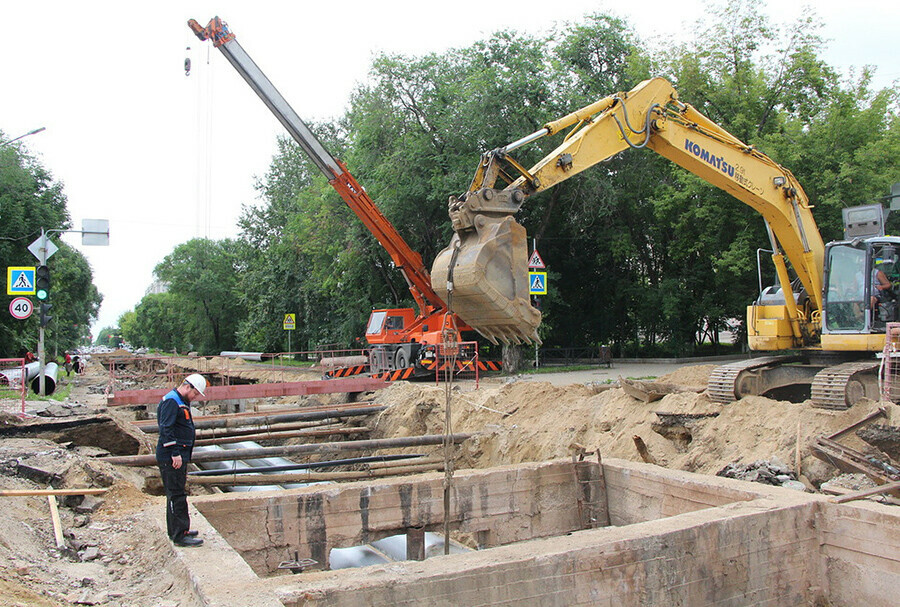

Прошедшие дожди осложняют проведение капитального ремонта тепломагистрали № 1 на улице Амурской между Комсомольской и Калинина. Здесь нужно успеть переложить 406 метров теплотрассы диаметром 800 миллиметров.

«На этот перекресток вода стекается со всех сторон — с Зейской, Мухина, Калинина. Мы отсыпали территорию вокруг, но ливневки не справляются. Пришлось чистить камеры от грязи, песка, откачивать воду. В мокрые лотки укладывать трубы нельзя. Очень много времени тратим, чтобы устранять последствия дождей. Уже уложена почти половина лотков под новые трубы. Смонтировано около 150 метров трубопровода», — рассказывает прораб подрядной организации Владимир Хлыбов.

«Амурские тепловые сети» потребовали от подрядчика увеличить количество работников на стройплощадке. На капитальный ремонт участка ДГК направила 67,4 миллиона рублей.

Также силами «Амурских тепловых сетей» идет перекладка тепловых сетей по Островского, между Рабочей и переулком. Заводским. На участке обновят почти 1,3 километра распределительных теплотрасс, которые ДГК приобрела у муниципалитета.

Все работы в областном центре планируют закончить до начала отопительного сезона. Модернизация тепловых сетей позволит восполнить дефицит тепловой мощности в городе, улучшить качество теплоснабжения – бесперебойно обеспечивать дома и предприятия горячей воды и отоплением, сообщает пресс-служба АО "ДГК".

В столице Приамурья этим летом ведутся беспрецедентные по объему работы на магистральных и распределительных сетях. Импульсом для развития и обновления объектов стал переход муниципального образования в ценовую зону теплоснабжения. Всего в 2023 году в областном центре планируют заменить около 1,6 километра трубопроводов магистральных сетей. В обновление тепловой инфраструктуры Благовещенска ДГК направит более четверти миллиарда рублей, в том числе 254 миллиона — по инвестиционной программе.

Фото: областная администрация
