В Зее без отопления до сих пор остаются лицей, детский сад № 19, единственная баня, дом детского творчества «Ровесник». При этом средняя температура за последние сутки составляет плюс 2,8. Об этом в редакцию «Зейского вестника» написала 2 октября «уставшая от пустых обещаний» горожанка. Люди задаются вопросом: не пора ли вводить в городе локальный режим ЧС?
«Да, у нас очень холодно, включаем обогреватели, стараемся обогреть и хореографический зал, – подтвердила директор ДДТ "Ровесник" Виктория Парыгина. – Если отопление не подключат, то, например, концертный зал во время массовых мероприятий придется обогревать тепловой пушкой».
В Зее создан штаб по возникшей ситуации. На нём дважды в день звучит доклад о продвижении дел.
2 октября в 14:15 при главе города соберутся представители ресурсоснабжающих организаций и потребителей – ТЭК, ЗТС, Зейская ГЭС, ГКС. На объект несколько раз в день выезжают замы главы города, комитет ЖКХ, лично глава.

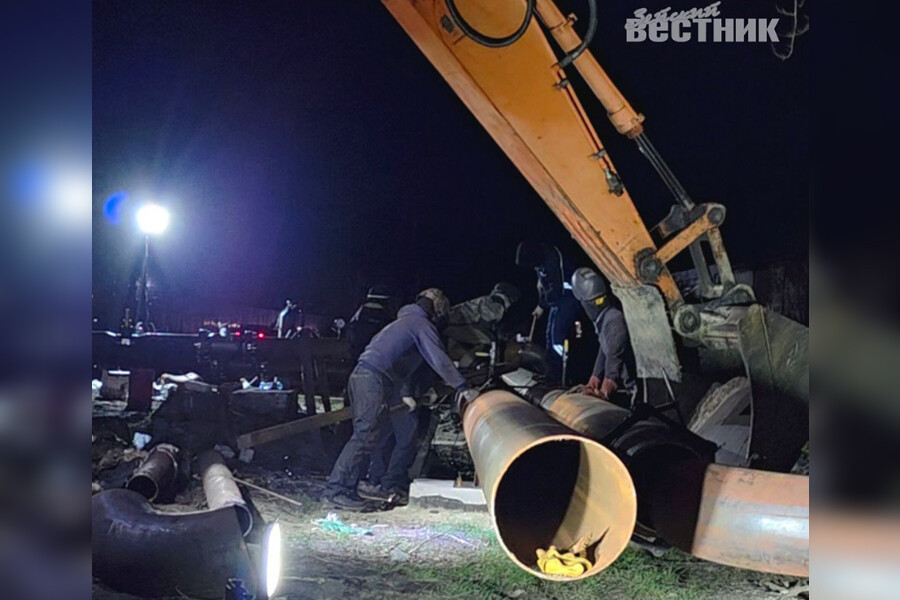

«Осталось сделать 40 швов, подрядчик "Стройэнергоремонт" обязуется за день и ночь это сделать, – сказал глава города Андрей Бродягин. – К утру 3 октября начнётся промывка системы теплоснабжения. К обеду планируем запустить отопление».
«Зейский вестник» обратился в прокуратуру Зейского района: «Факт нарушения законодательства Российской Федерации установлен, – пояснил главный прокурор района Магомед Алиев. – Пока подрядчику вынесено представление об устранении нарушения законодательства и привлечении виновного к дисциплинарной ответственности».
Как сообщалось ранее, в Зее на протяженном участке идет ремонт тепломагистрали. Сначала работы обещали завершить 15 сентября. Потом говорили о том, что отопительный сезон начнется 29 сентября. Но 30 сентября начальник участка «Стройэнергоремонт» Сергей Долматов ответил «Зейскому вестнику», что работы ещё не закончены.
